Február 2026

Megújulás

A Prangl négy régi turbinának a leszerelésével támogatta a Groß Sierning szélerőműpark repowering-projektjét.
Ország:Ausztria
Hely:Groß Sierning
Időtartam:2026 2026.02.11.–03.03.
Projektgazda:Alexander Albert

A kihívás

Négy szélerőmű leszerelése

Az ausztriai Groß Sierning szélerőműpark – közvetlenül az A1-es autópálya Loosdorf-i lehajtójánál – kilenc szélerőművel több mint 20 éve 16,2 megawatt áramot termel, és 8 000 háztartást lát el árammal. Az ellátásbiztonság növelése érdekében úgy döntöttek, hogy a berendezések korszerűsítésével még nagyobb teljesítményt érnek el. A Prangl vállalatot bízták meg az első négy szélturbina leszerelési munkálataival – részben igen kedvezőtlen időjárási körülmények között.

A megoldásunk

Döntő jelentőségű logisztika

A megrendelő terve a következő volt: az eredeti kilenc szélerőmű közül egy megmarad, ötöt új, nagyobb teljesítményű szélerőművekkel cserélnek ki, a többi erőművet pedig teljesen lebontják. Ez azt jelenti, hogy a jövőben mindössze hat erőművel 26,5 megawatt zöld áramot fognak termelni, amivel 22.000 háztartást látnak el. A Prangl számára ez a feladat elsősorban logisztikai kihívást jelentett. A turbinák elemeinek elszállítását ugyanis alaposan meg kellett tervezni, hogy ne keletkezzenek felesleges állásidők, és ezáltal költségek.

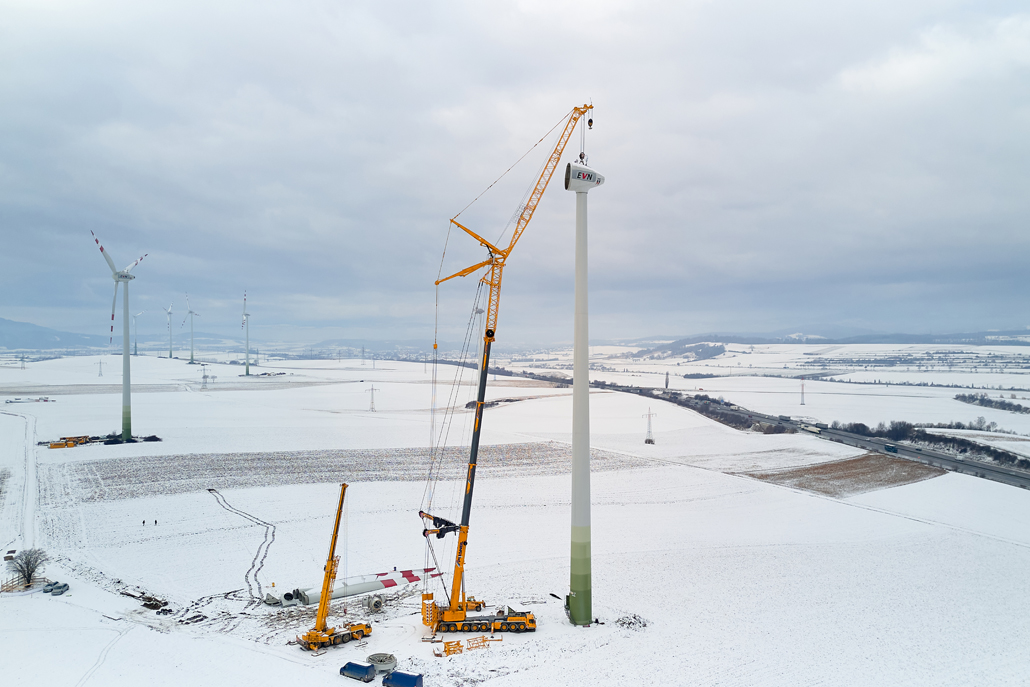

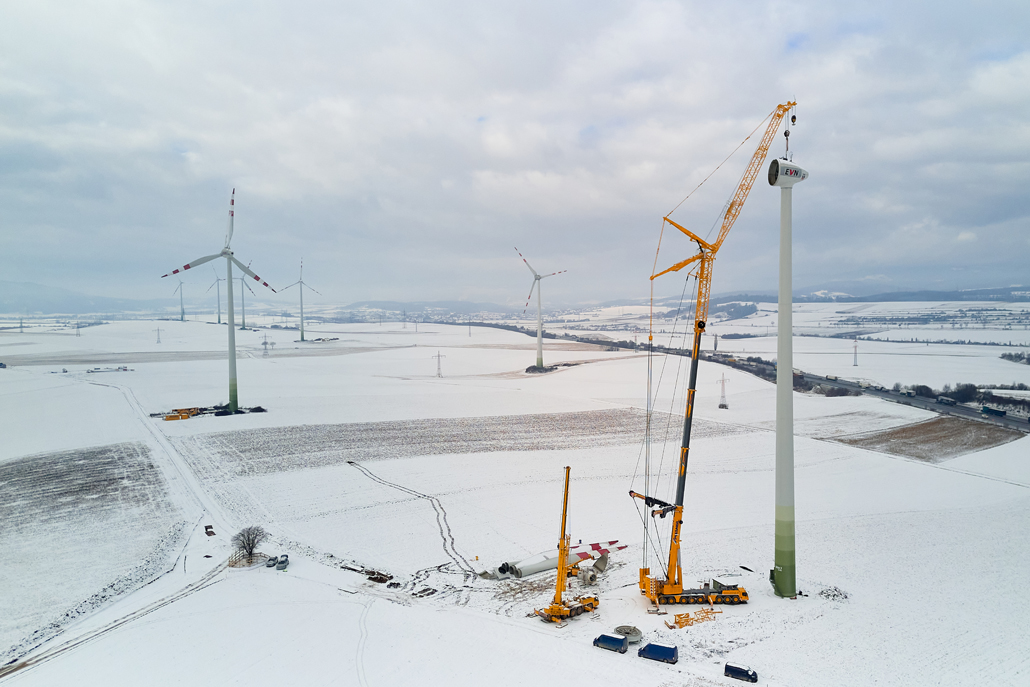

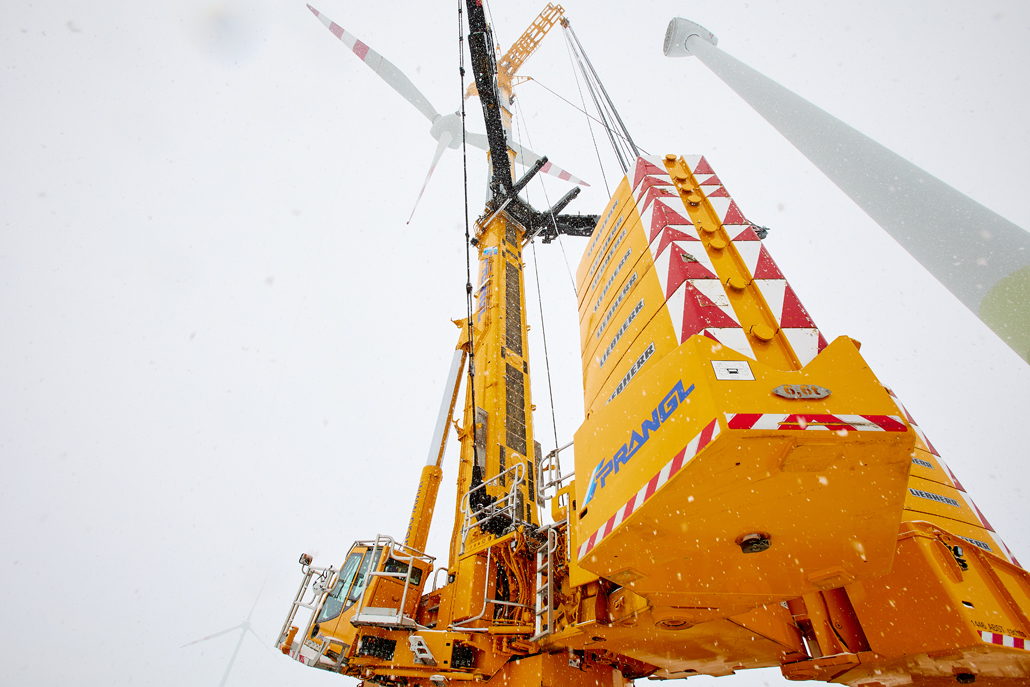

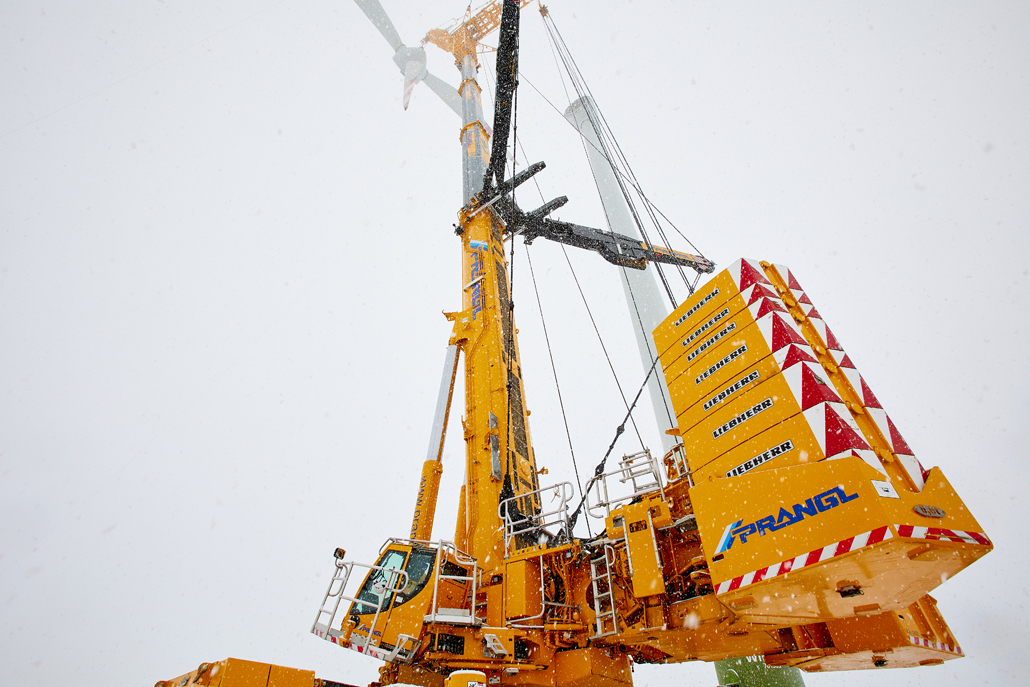

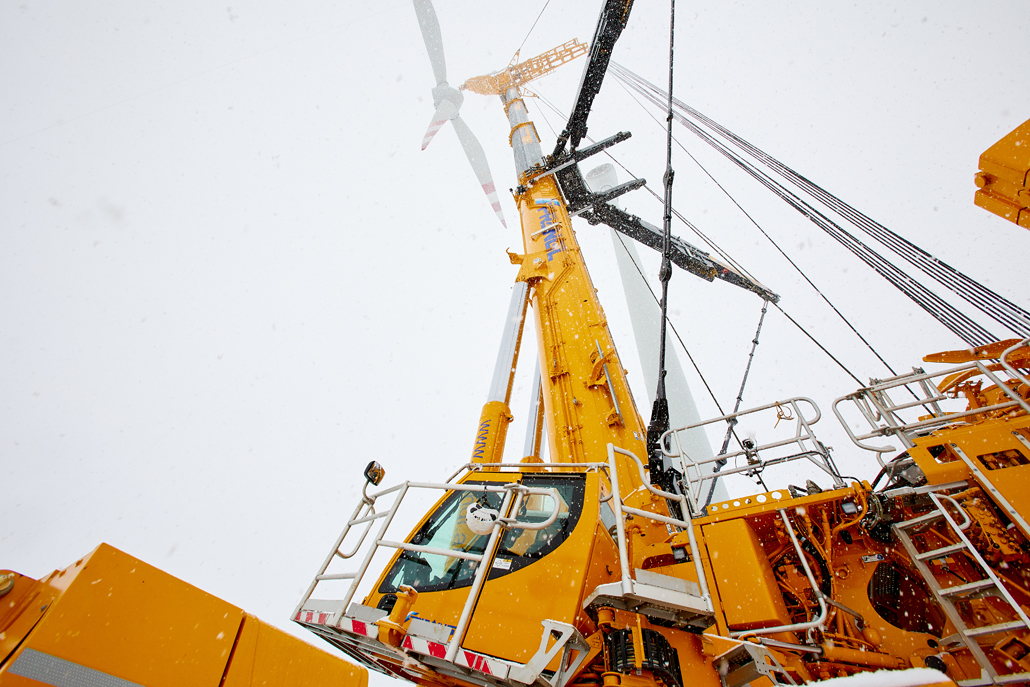

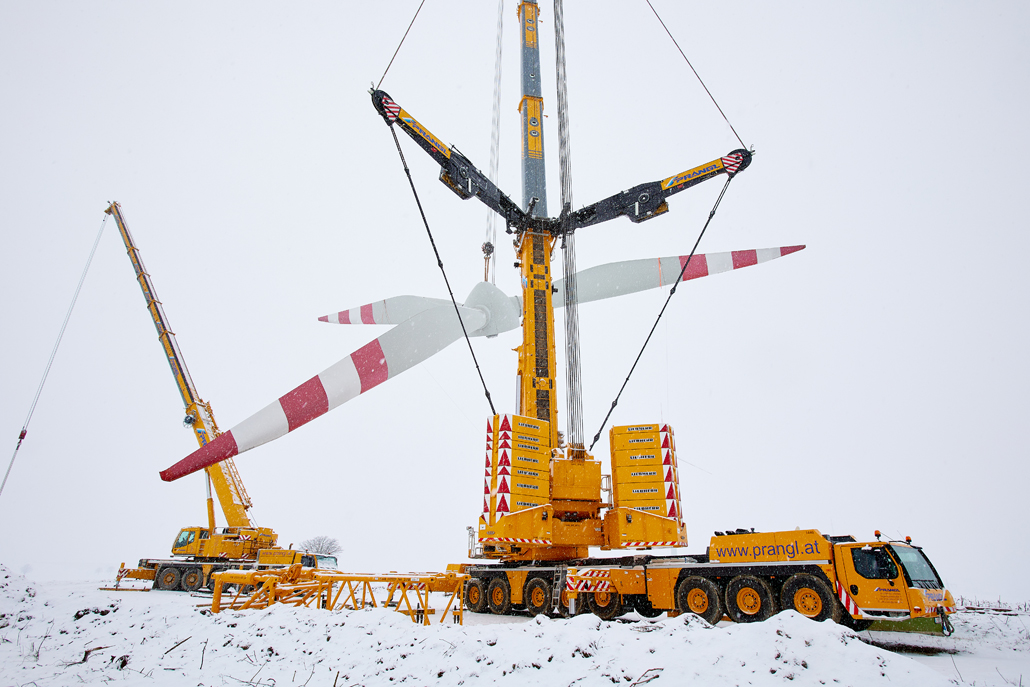

700 tonnás teleszkópgémes daru

A koncepció természetesen magában foglalta a projekthez kiválasztott gépeket is: egy 700 tonnás teleszkópgémes daru jelentette a legjobb megoldást a nagy bontási magasságokhoz, valamint a nagy teljesítményű kéthorgos üzemeltetéshez. Egy 130 tonnás teleszkópgémes daru segéddaruként bizonyult hasznosnak. A különböző alkatrészek leszereléséhez egy 6 tonna maximális teherbírású teleszkópos targoncát szántak az építkezésen való használatra. A felhasznált gépek listáján szerepelt egy 3 tengelyes vontató 4 tengelyes mélybölcsős pótkocsival az egyes elemek szállítására.

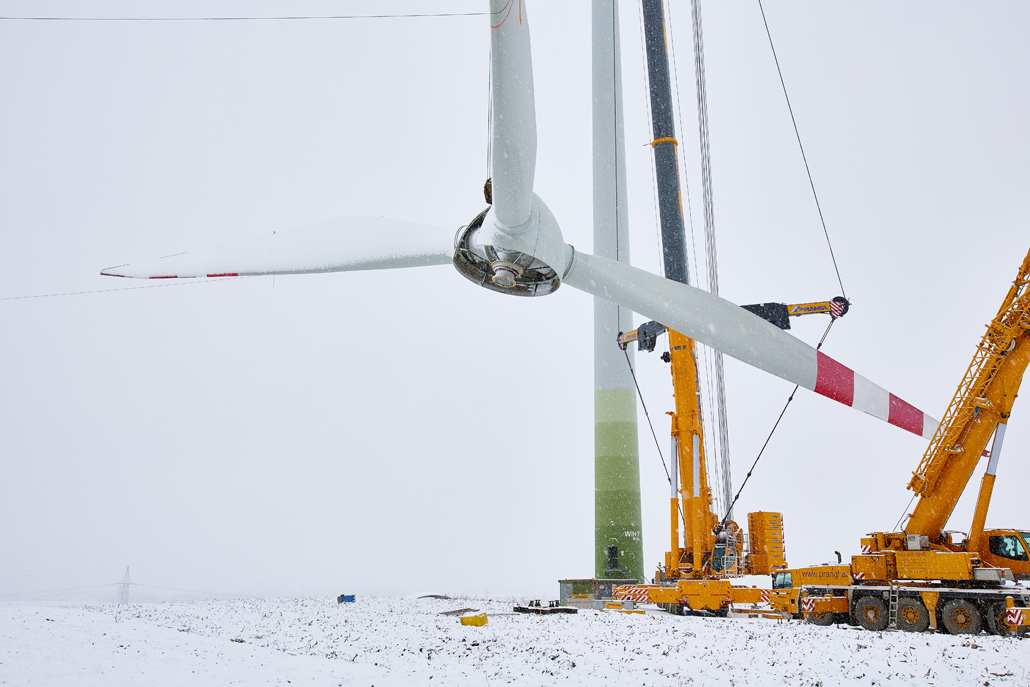

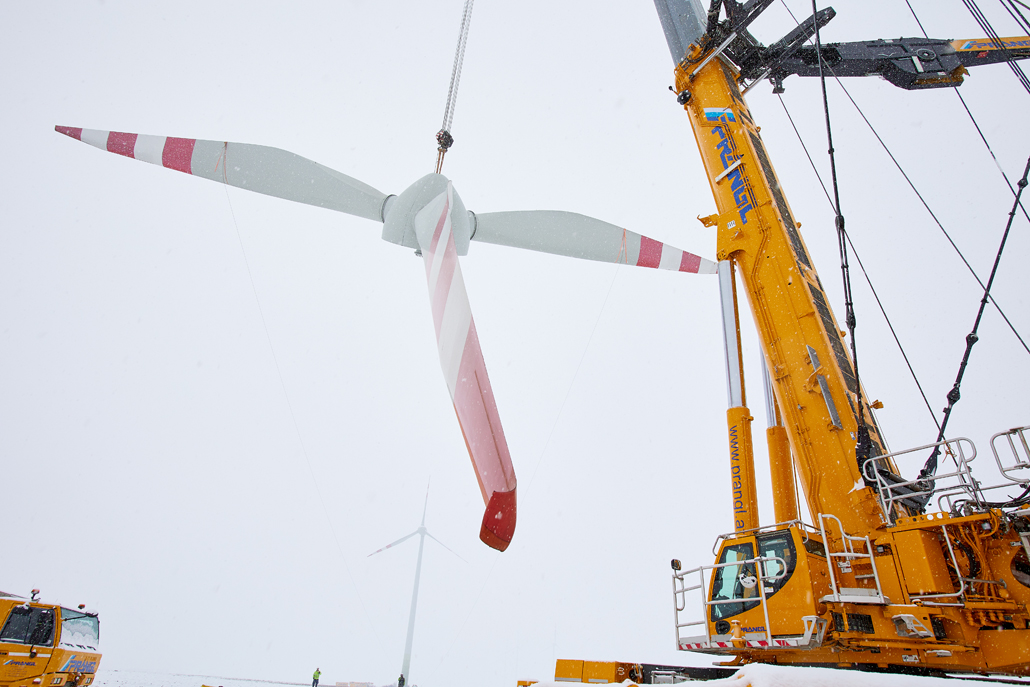

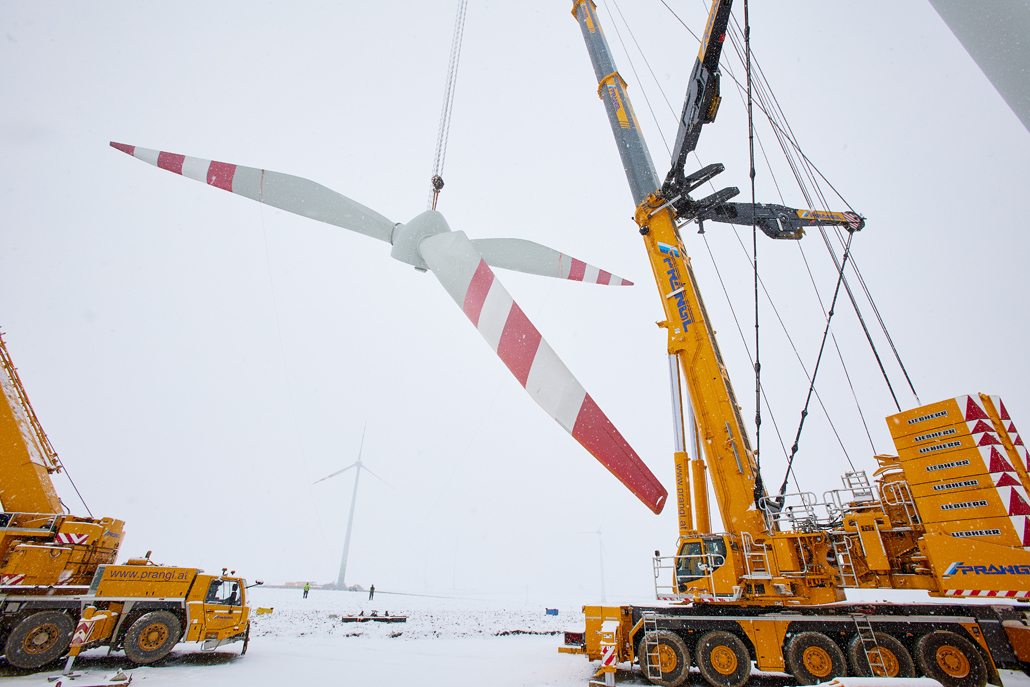

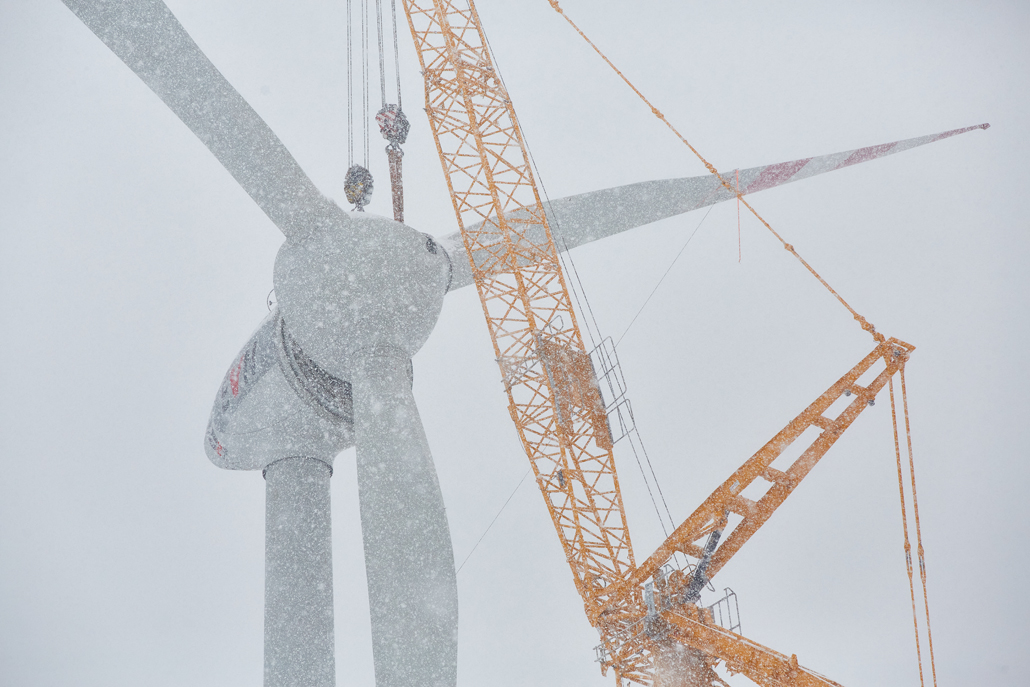

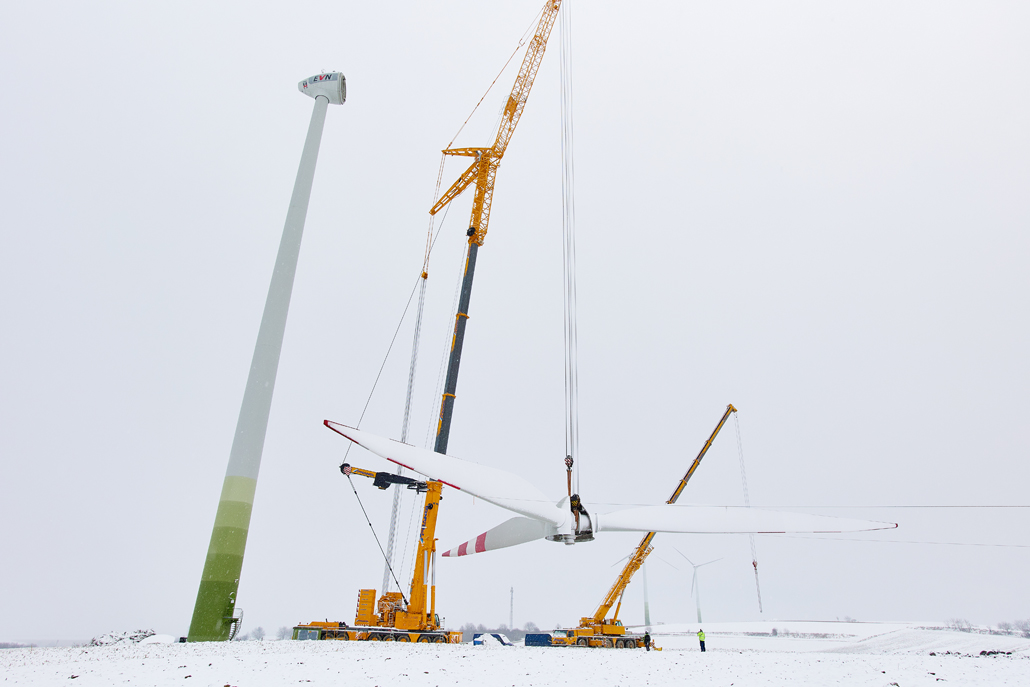

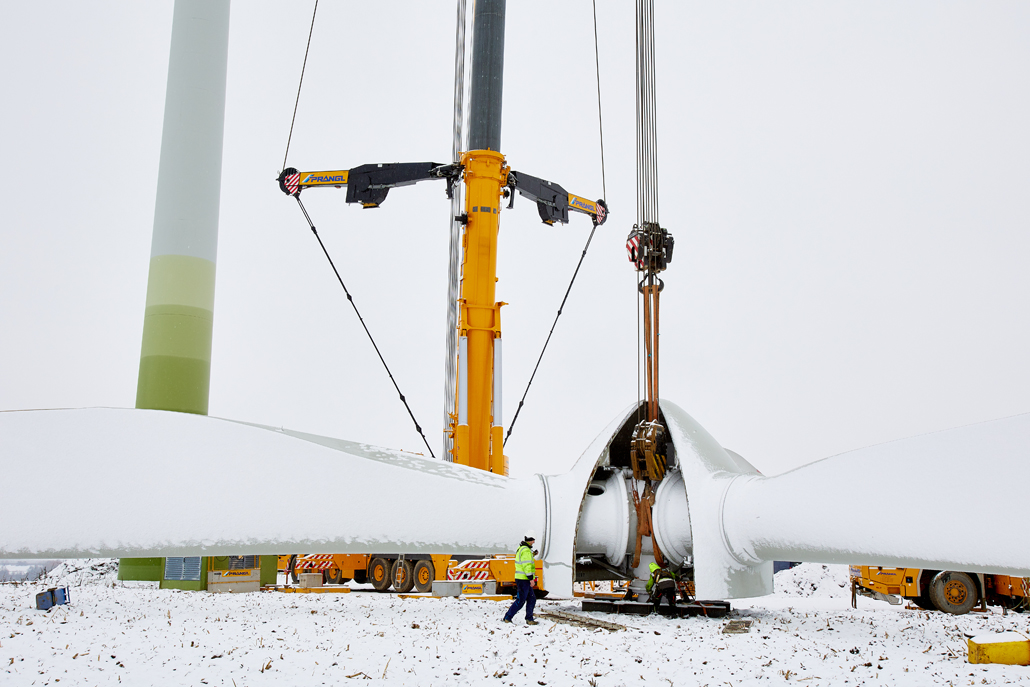

43 tonnás rotor

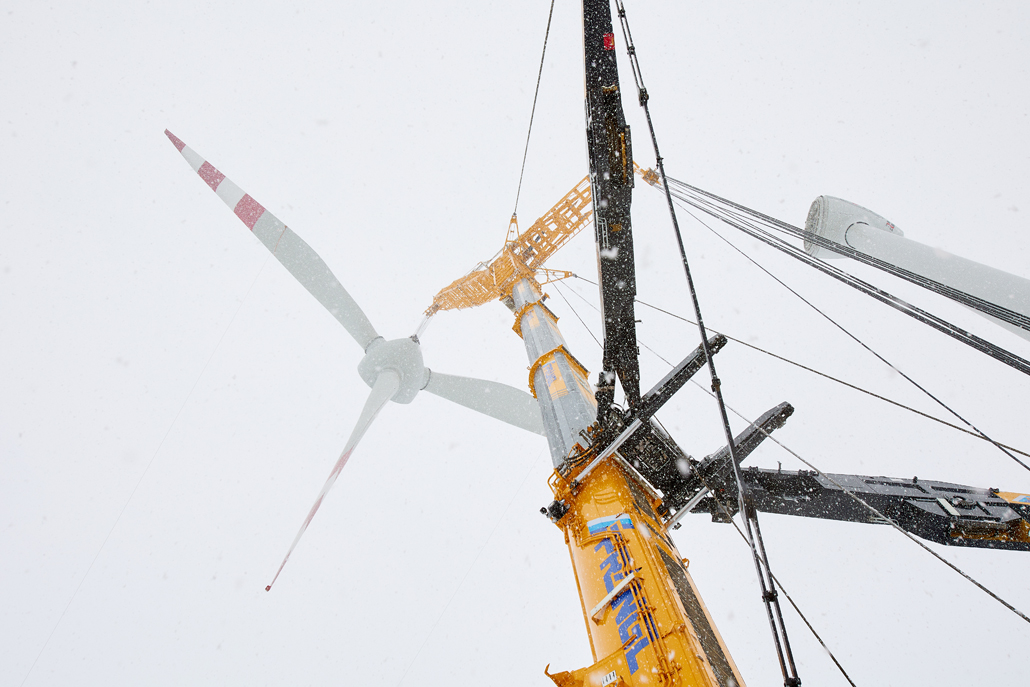

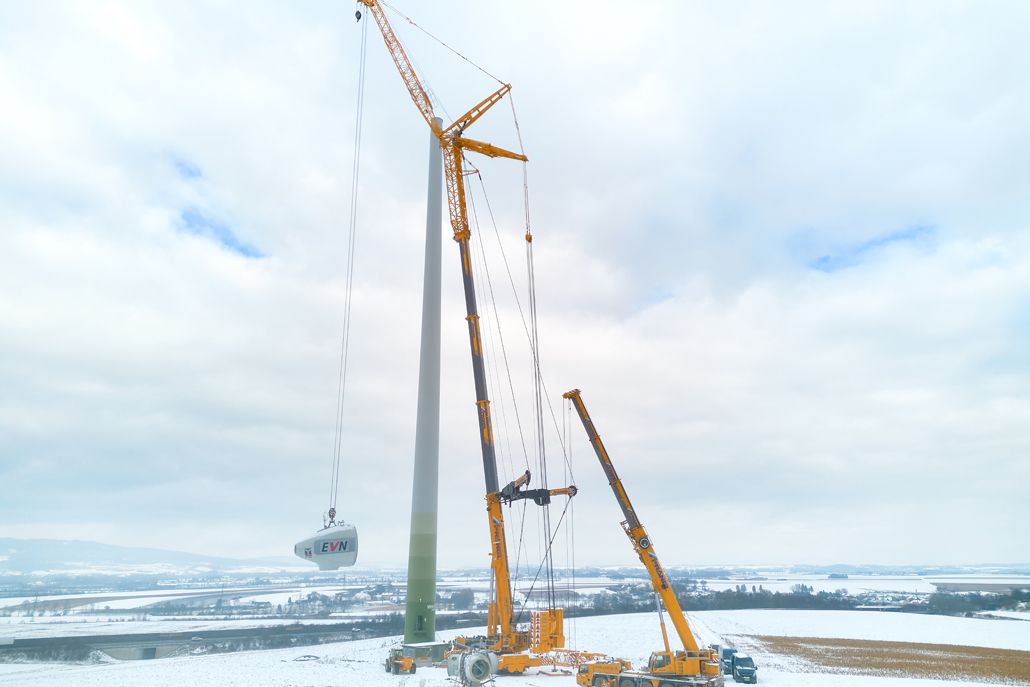

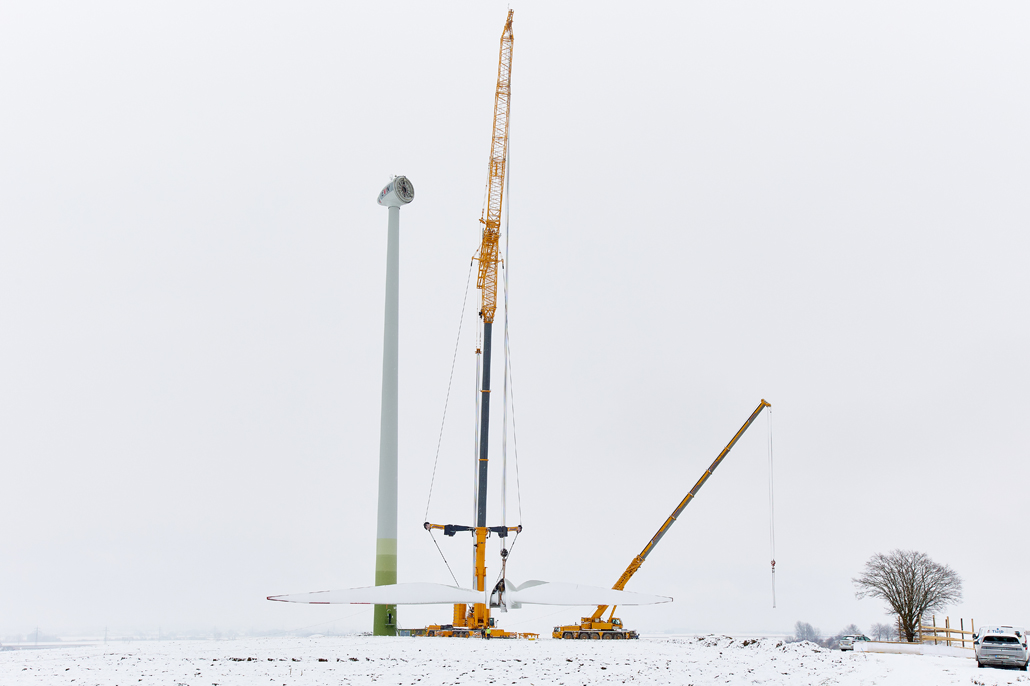

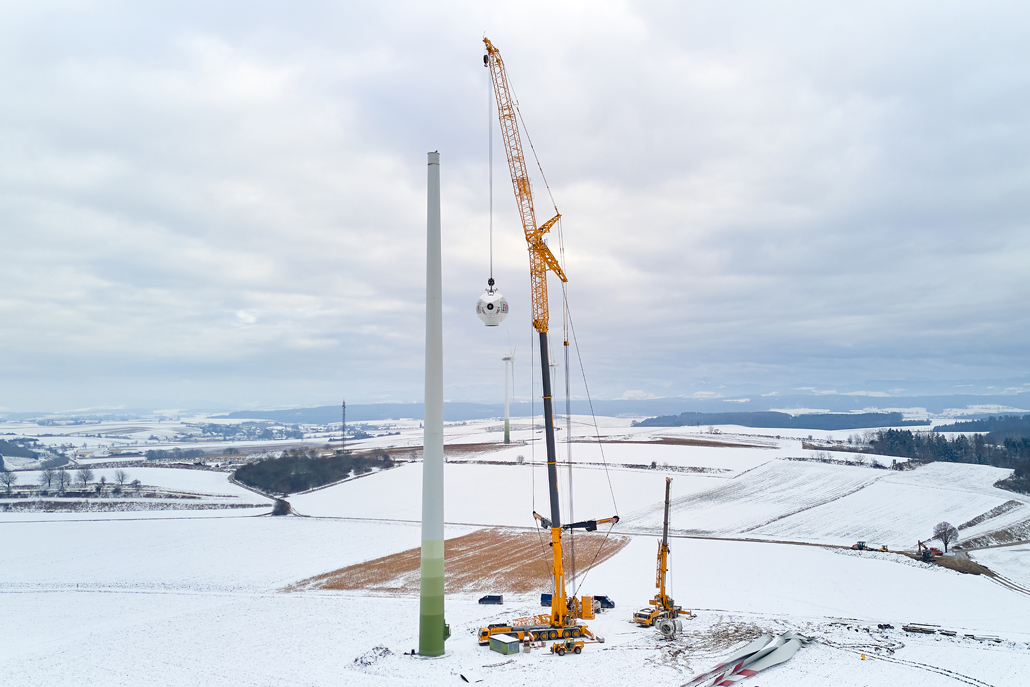

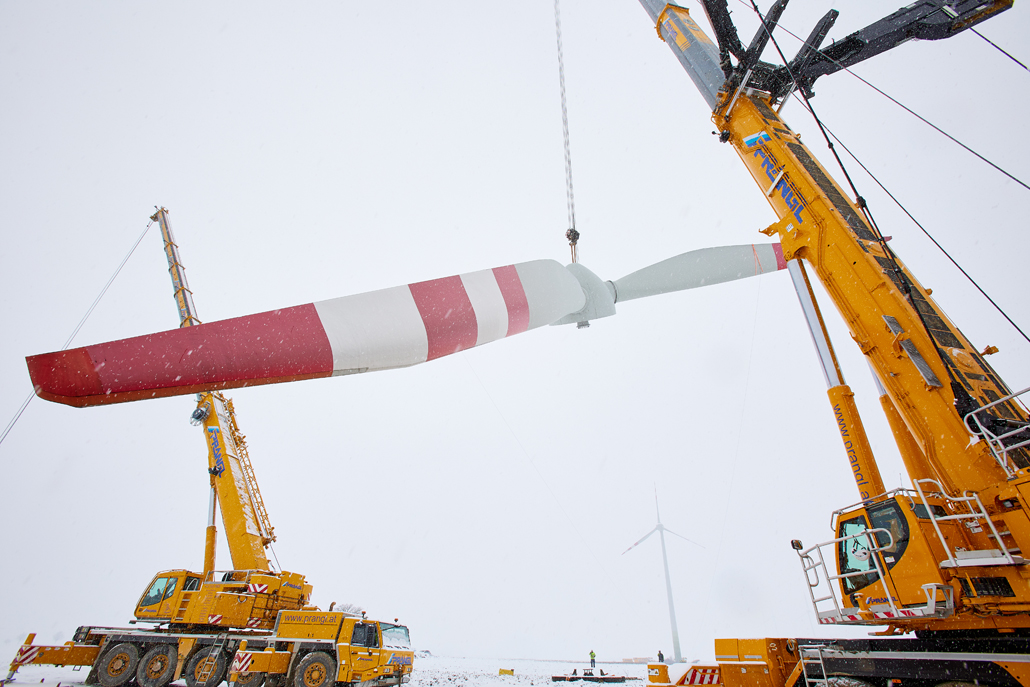

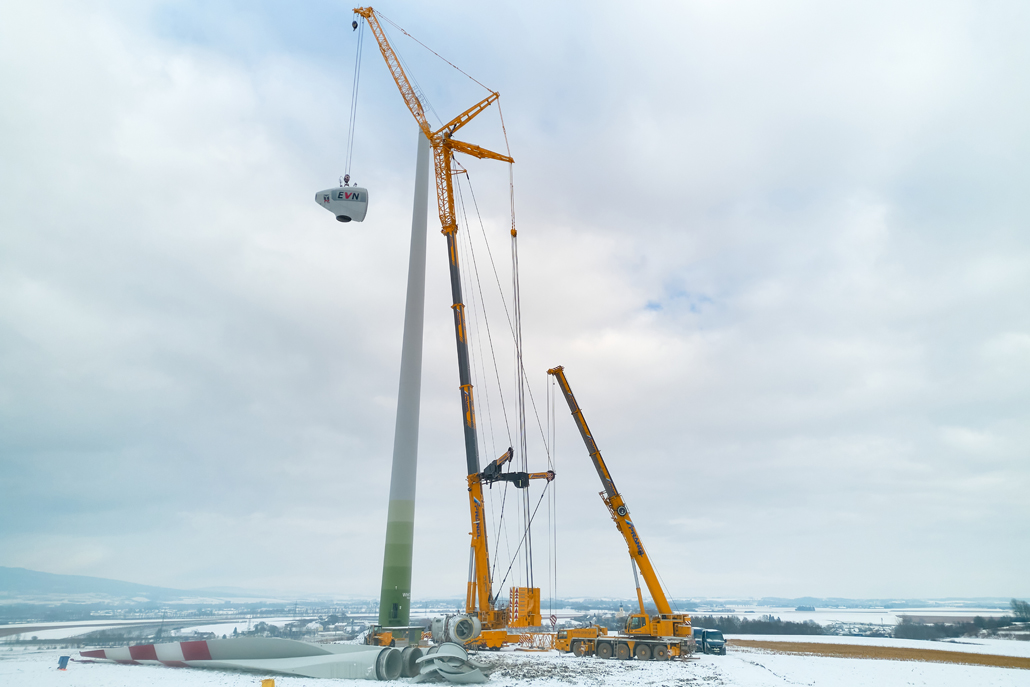

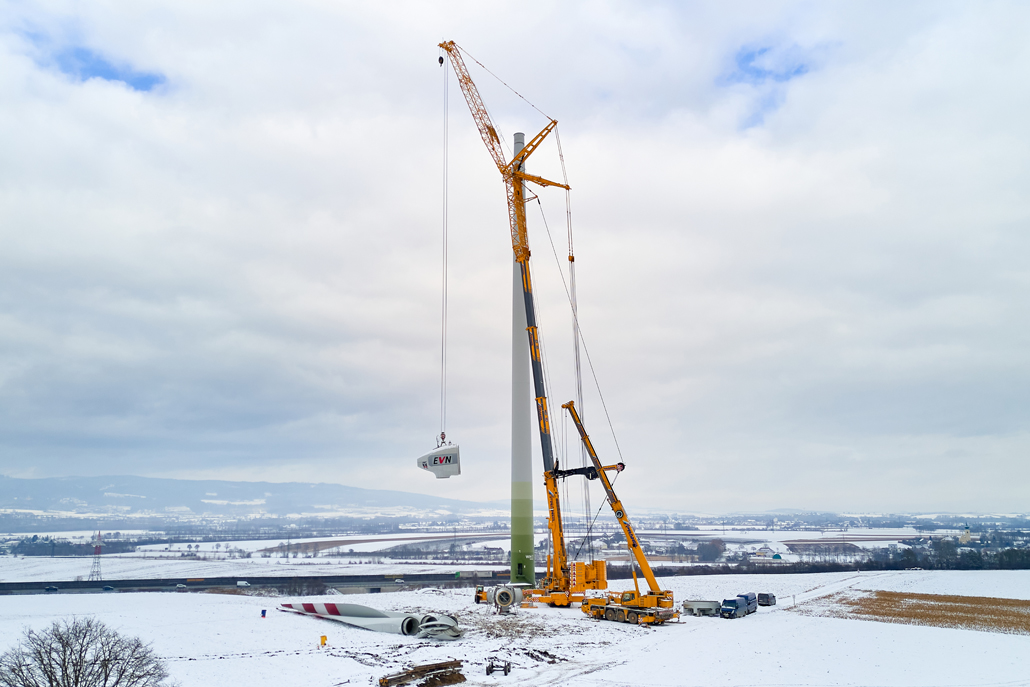

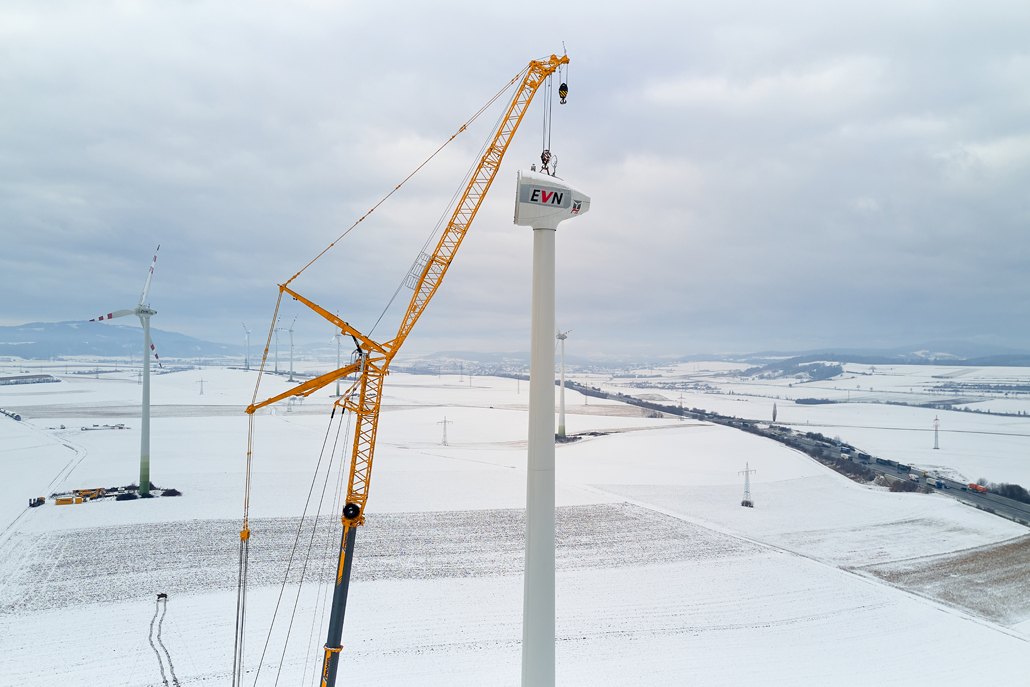

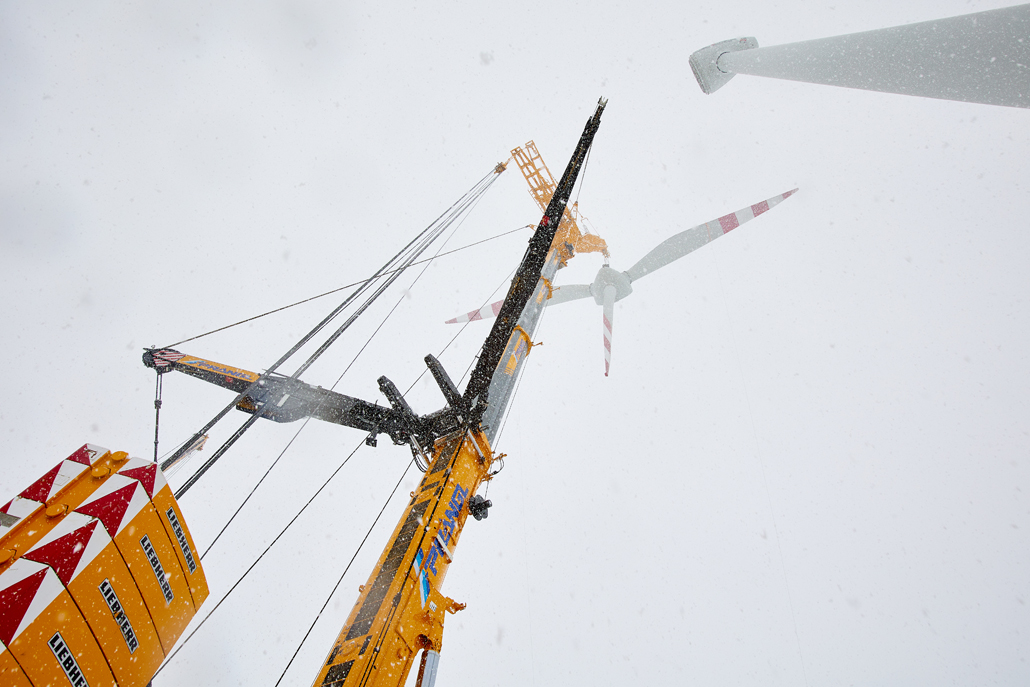

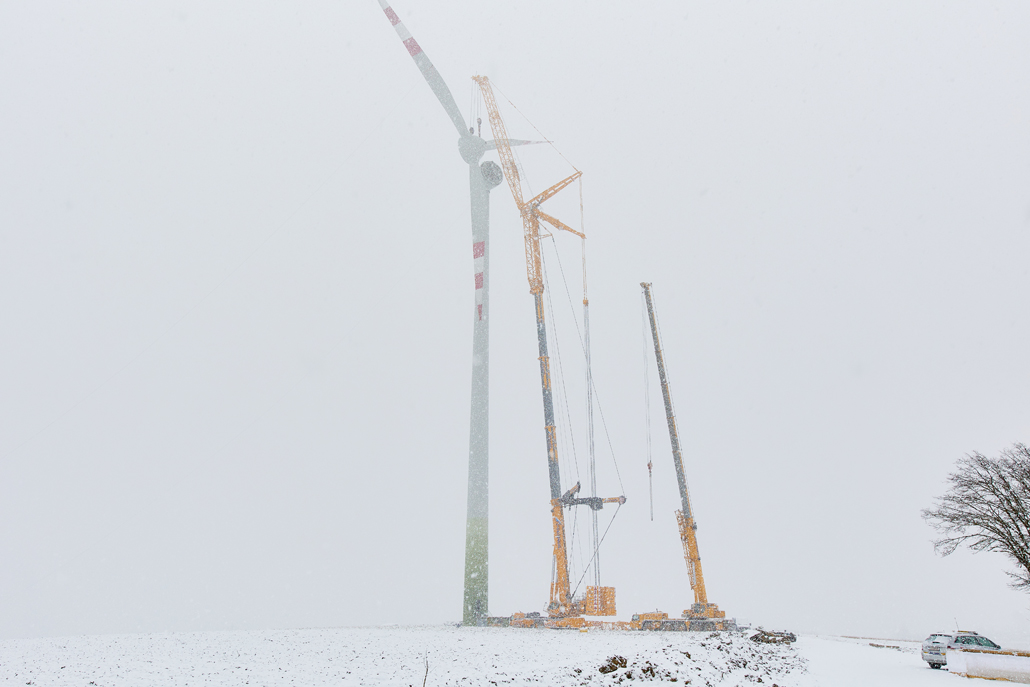

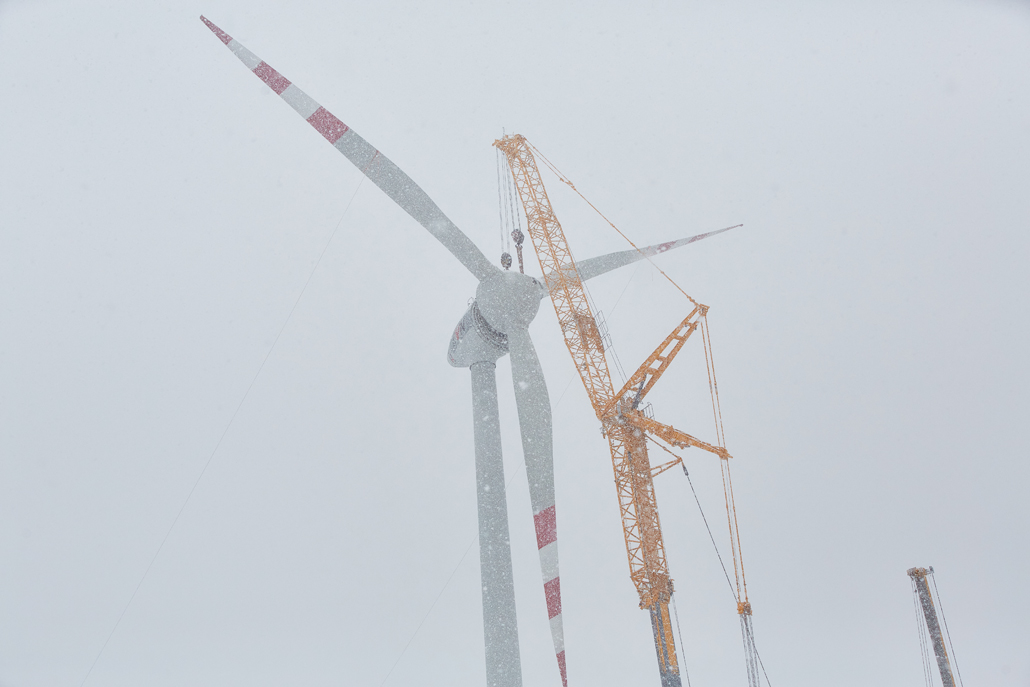

A Prangl-csapat alapos felkészülés után nekilátott a munkának. A négy szélerőmű teljes szétszerelése mindegyik esetben a teljes rotorral kezdődött, amelyet egy darabban, a kerékaggyal együtt emeltek le. A kerékagyhoz rögzített második rögzítési pontnak köszönhetően a 43 tonnás rotort gond nélkül vízszintes helyzetbe lehetett fordítani, majd letenni. Ezt követően következett az 51 tonnás generátor és a 18 tonnás gépház – mindegyiket 85 méteres emelési magasságról emelték. A 2 x 44 tonnás és 2 x 60 tonnás toronyrészeket szakaszonként 21 méteres emelési magassággal szerelték le.

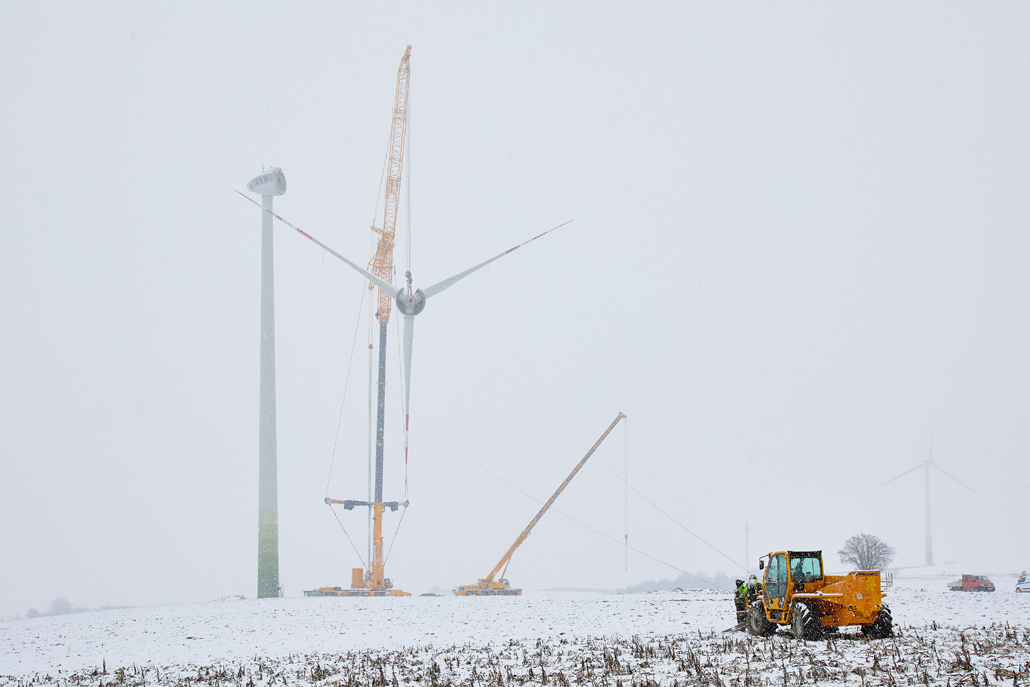

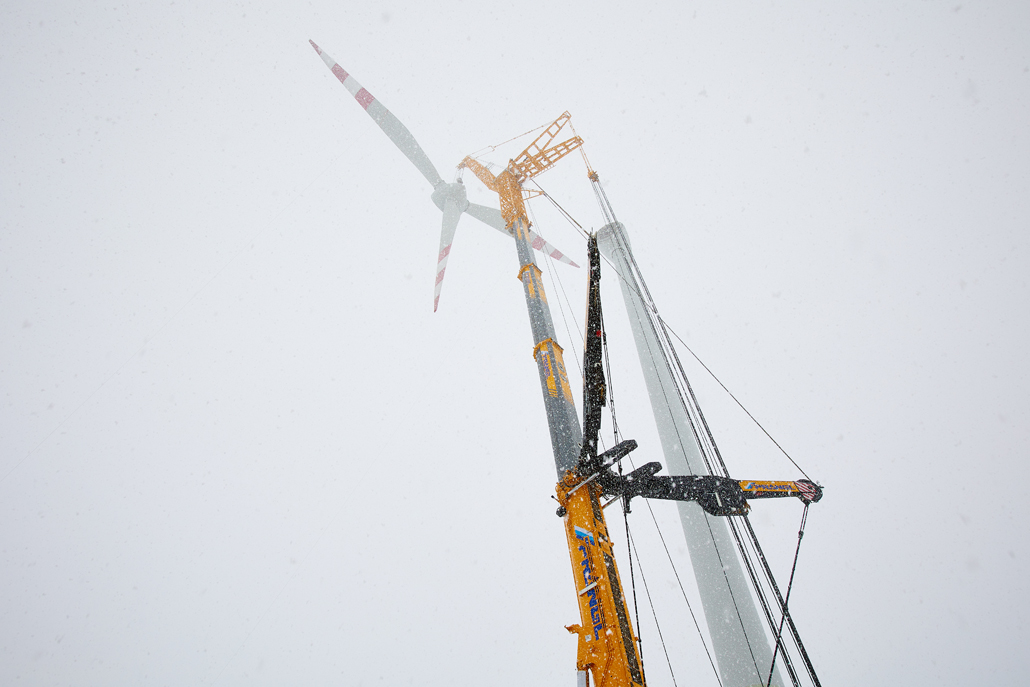

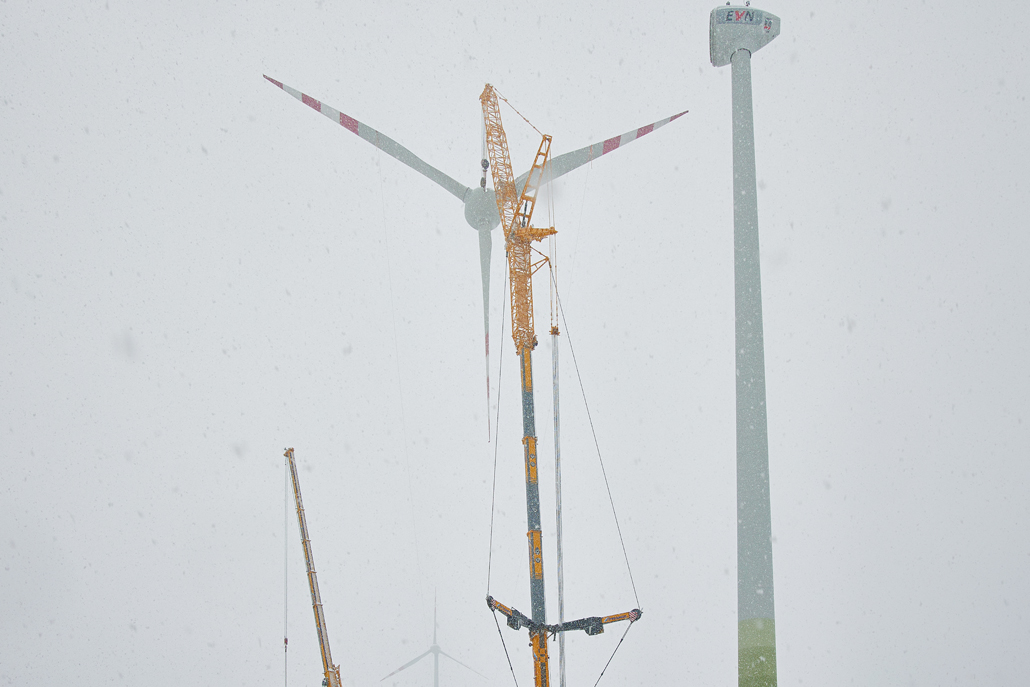

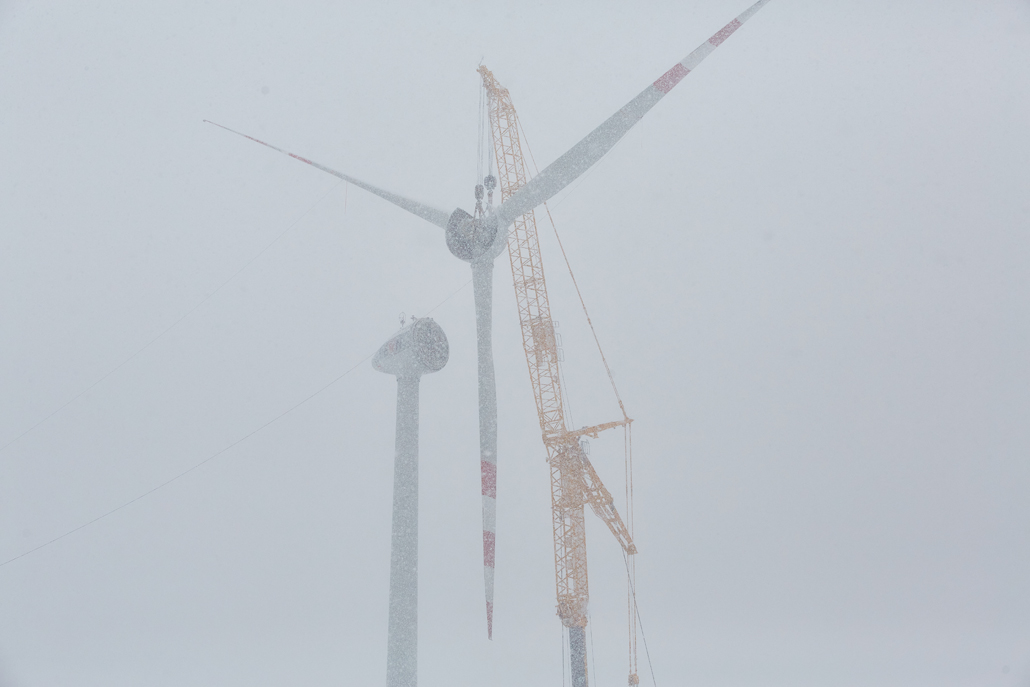

Széllel és időjárással dacolva

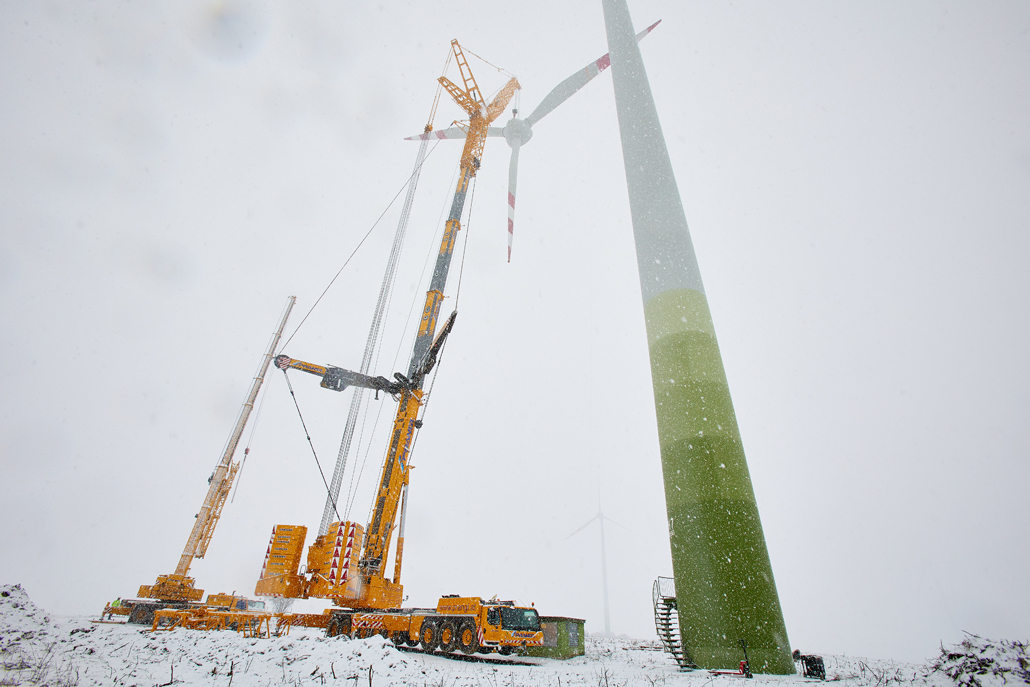

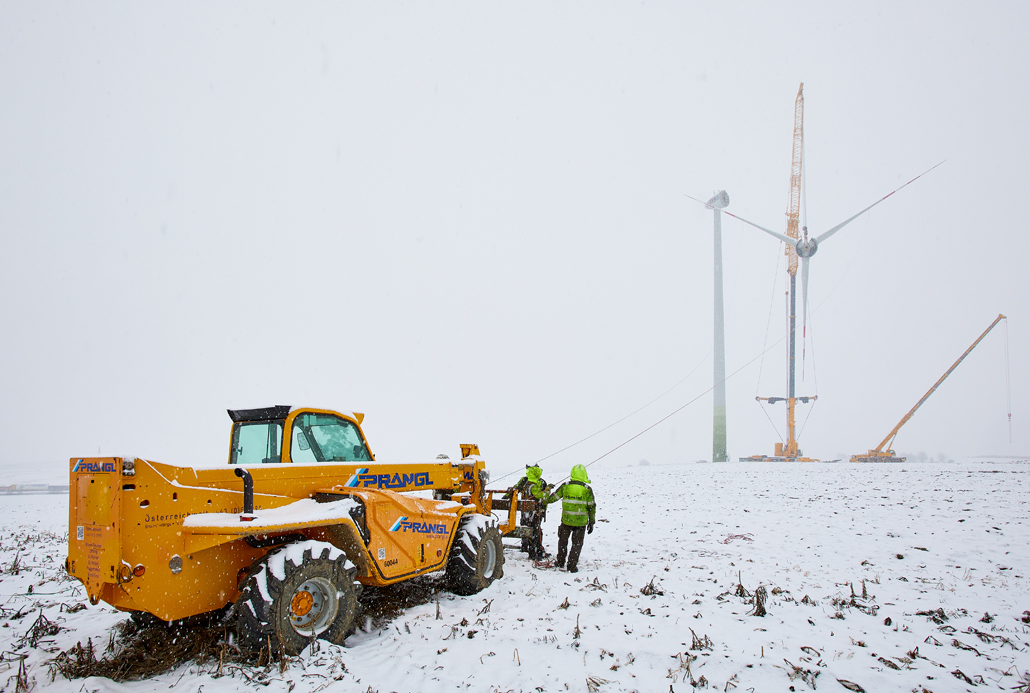

Nyilvánvaló, hogy ebben az évszakban az időjárási körülmények nem mindig alkalmasak az ilyen jellegű munkák elvégzésére. Első ránézésre úgy tűnik, hogy a szélerőművek körül elegendő hely áll rendelkezésre. A nehéz gépekhez szükséges szilárd talaj azonban korlátozta a gépek elhelyezésének lehetőségeit. A sárga csapat azonban dacolva a helyhiánnyal, a hideggel és a hóviharokkal – csupán a túl erős szél tudta őket távol tartani a munkától. A szélerőműpark befejezését 2027 májusára tervezik.

Nagy elhivatottsággal és professzionális hozzáállással leküzdöttük a kedvezőtlen körülményeket.
Alexander AlbertMűszaki ellenőr

Cookies

A weboldal technikai szempontból szükséges cookie-kat használ. A videók megjelenítéséhez ezenkívül a funkcionális cookie-khoz való hozzájárulására is szükségünk van. Az Ön statisztikai cookie-khoz való hozzájárulásával anonim módon rögzítjük a weboldal használatával kapcsolatos szokásokat, és így optimalizáljuk a felhasználóbarát működést. További információk érdekében kérjük kattintson az adatvédelmi nyilatkozatunkra.
